                             ——岳阳经开区确保岳阳数博环球项目今年底竣工投产

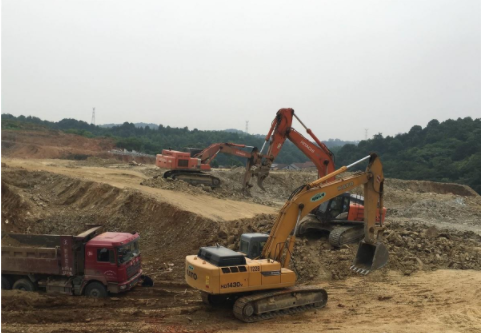

5月的清晨,经开区的大地上万物复苏,绿意盎然,在阳光的照耀下充满生命力。当不少人还在熟睡当中,岳阳数博环球项目建设现场早已是一派繁忙的景象:轰鸣的挖掘机开山凿土,20余台卡车来回穿梭,运送着土石方,工人们正忙于平整土地,项目建设如火如荼。

岳阳数博环球项目副总经理周阳告诉记者,项目建设正在以“加速度”进行,施工方加班加点,从早上8点至第二天凌晨3点高强度施工作业,确保项目按照时间进度表全力推进。截至目前,项目已完成土石方挖运平整30万方,占土石方挖运平整工程总量的70%,同时已办理国土、规划、住建等相关报建手续。预计今年底项目产业园竣工投产,项目工业园完成主体封顶。

注重招商引项目

一线工作推项目

“栽好梧桐树,引来金凤凰”。今年以来,我区坚持把招商引资作为经济工作第一要务,按照“构建招商工作大格局、突出招商引进大产业、打造招商政策大洼地”的思路,制定出台招商引资优惠政策办法,高度重视实体经济发展,积极引进了一批扩链强链补链的优质产业项目。岳阳数博环球正是在这样的背景下在我区落地生根。

岳阳数博环球是一家集数码通讯产品研发、生产、销售和进出口贸易为一体的综合性高科技企业。项目总投资10亿元,占地面积100亩,项目建设分为数博环球工业园和数博环球智能产业园。项目建成后将为岳阳新增就业岗位2000多个,年上缴税收将超过3000余万元,每年创造外汇超过1亿美金,为我区经济增长注入新动力。

2017年8月29日,数博环球等73个重大项目集中签约落户我区;2017年11月16日,数博环球总部暨生产基地项目举行奠基仪式;今年1月4日,岳阳数博环球与我区正式签约,这标志着数博环球总部及生产基地项目成功落户。

这一个个重要时间节点,不仅记录着项目如何一步步落地的印迹,更体现了我区扎实开展“产业建设年”活动,大力推动产业项目建设,践行“一线工作法”所付出的汗水与努力。

在谈到为何会选择我区作为项目的落脚点时,岳阳数博环球实业有限公司董事长周立新介绍说,当时有好几个地方都希望跟他们签约,这其中属经开区的做法让他们备受感动和踏实。

“当时,区工委书记文春方千里迢迢赶赴深圳,我们在非常好的气氛中进行了洽谈。下午文书记另有公务临时离开,我以为这件事就先搁置了。”周立新说,没想到第二天一大早,文书记又赶了回来,与他进行了合作洽谈的具体落实情况。“这件事给我留下了极其深刻的印象,一级政府的一把手为了促成项目的合作而亲力亲为,可想而知经开区其他部门的工作作风,我就放心与他们合作,愿意在这里落地生根。”

积极帮扶破难题

确保项目早投产

作为我市63个重大产业项目之一、我区过10亿元的高端产业项目、湖南省“5个100”候选项目,岳阳数博环球项目自招引以来,区工委、管委会高度重视,区工委书记文春方,区工委副书记、管委会主任谢春生多次现场调研,召开调度会,督促项目建设推进,以及现场解决项目建设过程中遇到的难题。建立了“一个项目、一名业主、一名领导、一个单位、一个目标”的“五个一”产业项目建设区级领导联点责任制,成立了项目建设推进领导小组,由区工委委员、管委会副主任谭国良任组长,深入项目建设一线,掌握一手情况,全程参与项目的申报审批、规划衔接、征地拆迁、资金保障、考核评价等工作。还建立完善了信息报送机制,认真开展跟踪服务、问效问责,实行月调度、季通报、半年讲评、年终考核。

为“加速度”推进项目建设,区规划分局、国土分局、环保分局、招商局等相关部门人员联动、通力协作调度,实干、担当,坚持一线工作法,积极主动为项目建设做好征、拆和相关手续办理等服务工作,时刻把计划表当工作表、日程表当作息表、进度表当责任表,主动担当、积极作为、密切配合,保障了项目建设的快速推进。

一个项目从招商、签约、审批、征拆、建设到投产运营,要经过大量繁杂的程序,也会面临各种难题和问题。如何破解难题,成了确保项目早建成、早投产的关键点。

数博环球项目位于岳阳大道和正在建设的枣子山路交叉处,由于之前并未规划电力线路,因此在项目建设过程中启用的是一条100千瓦的临时电力线路。周阳说,施工用这条线路是足够保证用电的,如果项目年底建成投产后,必须要一条容量为5000千瓦的电力线路才能保证企业用电生产。“我们将问题反映给区建设局后,他们非常重视,多次现场勘察讨论方案,并积极与市电力部门对接,目前已得到市电力部门的回复,同意建设专用电力线路。”周阳说,这为他们企业解决了后顾之忧。

同时,项目方也在创新方法,用更合理、快捷的方式,加快项目推进速度。按照传统的方式,是建一层核算一层的建设成本。如今,他们采用模拟清单招标模式,先建设2层,核算出一层所需要的成本,然后根据这个数据测算出整体所需要的建设成本。这样,整个项目做下来可以节约时间20-30天。

周阳说,目前岳阳的项目比深圳项目的占地面积大了一倍,建成投产后的产能也将翻番。“以前产品只对外出口到欧美,岳阳项目运营后,对企业信心会有极大地提振作用,将会开辟中亚市场,届时会需要更多的高级管理人才和优秀的外贸业务人员加入到企业里来,为经开区的经济发展做出贡献。”
